四川在线泸州消息(袁玉华 张跃 文/图)7月21日,随着2号主变压器成功带电,国网泸州供电公司今年迎峰度夏重点工程之一的通滩110千伏输变电工程正式投入运行,及时为今年夏季高峰用电增添新的保障。
通滩110千伏输变电工程包含通滩110千伏变电站建设和玉观至通滩110千伏线路建设两个单项工程。其中,变电站部分包含新建两台容量各6.3万千伏安主变压器、两回110千伏出线、6回35千伏出线、16回10千伏出线等。110千伏线路部分包括新建线路5.29千米、杆塔16基。

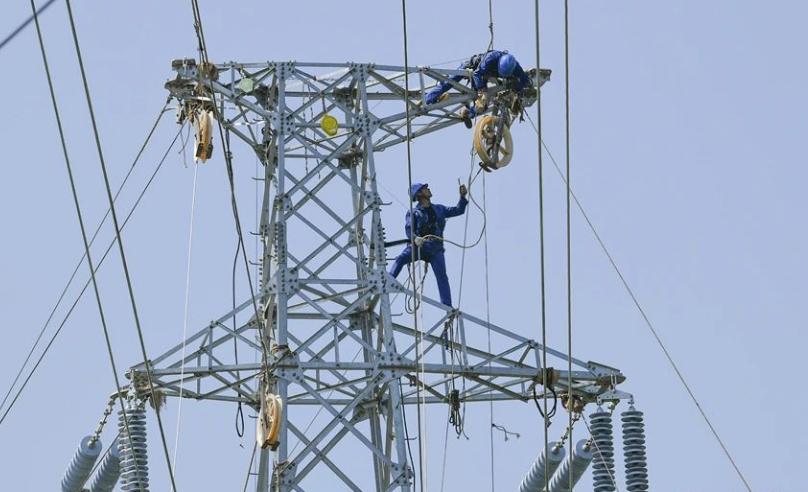

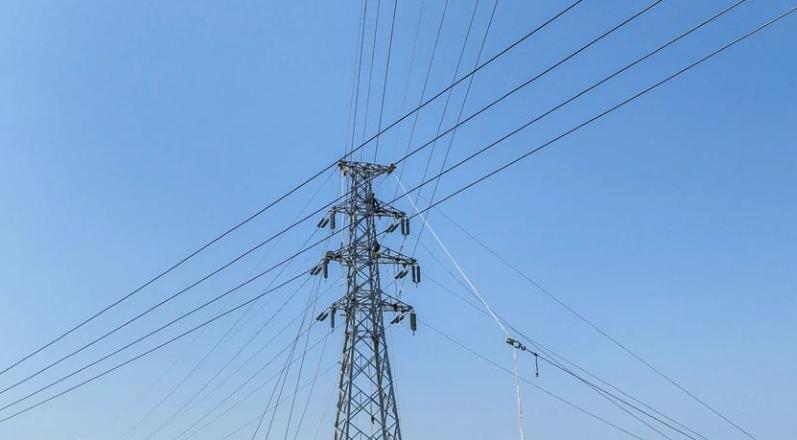

在该输变电工程的玉观至通滩110千伏线路施工中,工人们克服了高温等多种不利因素影响,特别是11号至13号铁塔段跨越在运的渝昆高速铁路,系整个放线施工的重要节点,也是风险最高、难度最大的部分。
为此,泸州供电公司早在2024年9月渝昆高铁通车之前,就积极联系铁路部门安装好了接触网护线条,并提前半年组织跨越施工现场查勘、方案优化与审查等,切实打好了线路跨越高铁施工提前量。正式跨越施工期间,利用高铁运营的“天窗期”,连续六个夜晚加紧作业,“啃”下了跨越高铁放线施工“硬骨头”,为通滩110千伏输变电工程建设迈过了关键步伐。
同时,在该输变电工程的110千伏通滩变电站施工中,积极创新方法,将常规需要10个月的工期压减至5个月,大大提升了工程建设效率。组建了土建、电气一次、电气二次等专业项目攻坚组,优化解决了多个作业面同时施工的工序问题8项,提升施工效率30%。对穿墙套管钢板、电缆支架、墙板等大量采用预制化部件,主变防火墙采用一次性浇筑技术,有效工期节省50%以上。软硬件协同,优化了主变压器特殊试验效率,减少重复操作30%以上。
通滩110千伏输变电工程投运后,有效解决110千伏冯嘴变电站主变重过载问题,确保泸州城西片区居民可靠用电,同时分担35千伏况场变电站、江北变电站供电压力,并优化泸州电网110千伏网架结构,显著提升供电可靠性,更好地满足城西片区经济社会发展用电增长需求,惠及近13万人。
